避雷塔安裝:
一.人員安排:1.基礎施工:混凝土攪拌及澆筑各1人、力工4人。
2.人工設備:起重工一人、架子工2人、力工5人。
3.現場處理:技能處理一人。
雙鴨山防雷避雷針加工定制 鑫華鑫 防雷塔加工定制
二.施工東西:
1.基礎施工:獨輪或兩輪混凝土車兩臺、鍬六把、鎬兩把、大錘一把、鐵釬一把。
2.人工設備:手板葫蘆兩只、3分鋼絲繩30~60米一根(與手板葫蘆配套)、一噸定滑輪兩只、鋼絲吊扣繩鎖兩根、6分大繩五根(每根40米)、松木桿4~6米兩根(Ф8~18cm單調不陳腐的)、八號鐵線若干。
三.施工
1.基礎施工:一般情況下避雷塔基礎是按避雷塔節數進行描寫基礎予埋件及基礎深度,然后根據現場實踐情況選用恰當的東西及用工人員進行基礎施工?;炷琉B生期為一周以上。
2.人工設備:混凝土養生期往后即可進行避雷塔的設備。首先將配套的與基礎予埋件適宜的避雷塔人工搬運到基礎現場,由內行人員安排進行人工設備施工。
雙鴨山防雷避雷針加工定制 鑫華鑫 防雷塔加工定制
四.人工設備方法(抱桿法)

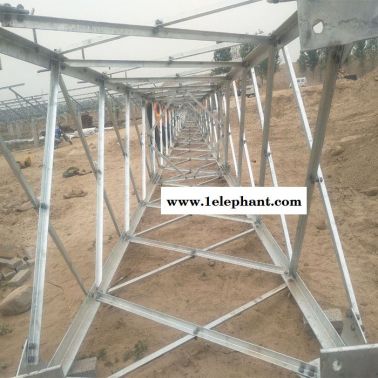

1.抱桿的準備及固定:將一噸定滑輪用八號鐵線固定于松木桿4~6米(抱桿)的頂端,再將手板葫蘆吊繩穿到定滑輪,一同抱桿頂端栓三根拉繩用于抱桿的垂直,由架子工將抱桿垂直固定在塔基礎處用于人工吊裝一節避雷塔。
2.吊裝施工安排:

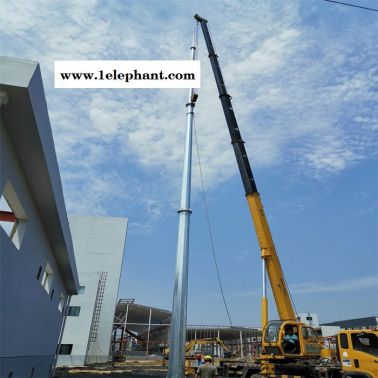

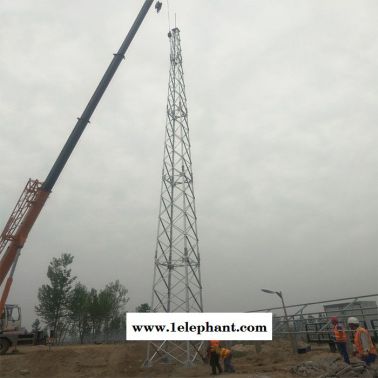

一節避雷塔人工吊裝,由起重工將吊繩及手板葫蘆固定好,安排三人(力工)管好三根拉繩堅持抱桿的垂直,還有二人(力工)將吊繩栓于一節避雷塔的吊裝部位準備吊裝,一同栓一根拉繩用于吊裝避雷塔時進行對避雷塔方位調整。這時方可進行一節避雷塔人工吊裝,由起重工控制手板葫蘆起吊,待 一節避雷塔處于垂直時由調整力工對接避雷塔與基礎予埋件,核對好后立即用準備好的螺栓進行固定,至此 一節避雷塔設備完畢。

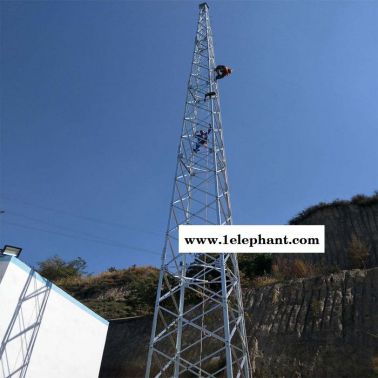

第二、三、四、五節避雷塔人工吊裝,不同于 一節避雷塔人工吊裝便是抱桿的固定,它是將抱桿用八號鐵線固定在一節避雷塔高睛,然后其它方法同上,但由于是高空作業對接避雷塔人員改由架子工。
